等待处理…

三比一看丨云霄这个“超级充电宝”,进度上新!

2024年08月30日

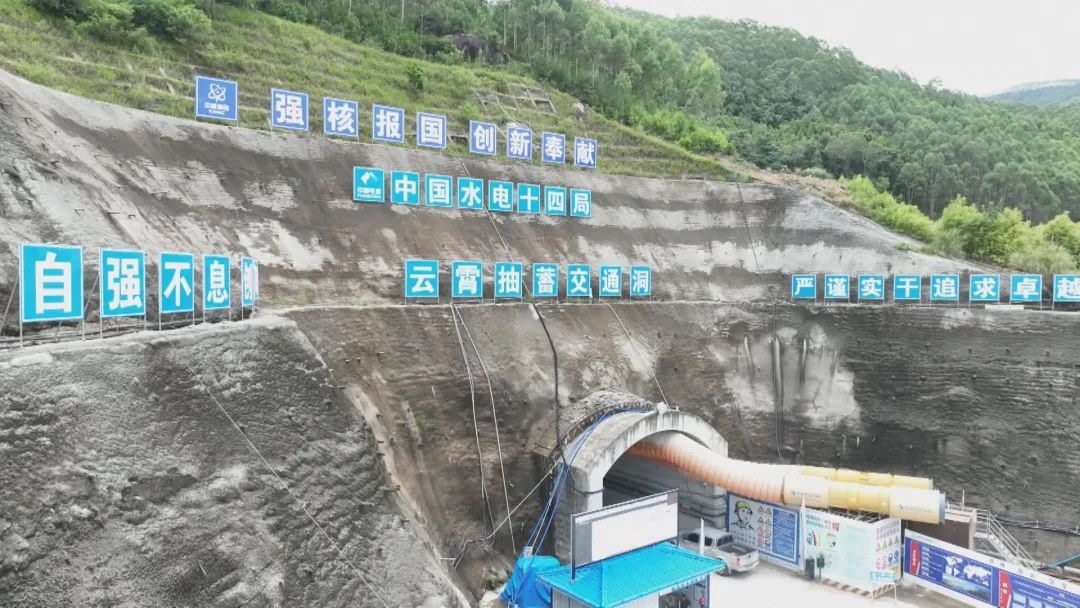

福建云霄抽水蓄能电站项目施工现场

本报讯(汤金梅 方阗 方云璐)处暑虽过,但“秋老虎”的威力不减。位于云霄县火田镇的百亿级重点项目——福建云霄抽水蓄能电站项目施工现场一片“热辣滚烫”,建设者们脚踩蒸腾热土,头顶高温“烤”验,始终奋战在项目建设一线,争分夺秒抢抓施工黄金期,全力以赴保障项目稳步推进。

连日来,抽蓄项目建设现场呈现出热潮涌动、持续升温的建设景象。施工现场机械轰鸣,多辆大型设备联合作业,工程车辆来回穿梭,建设者们奋战在施工一线,开足马力忙建设。

“目前,云霄抽蓄项目全面进入土建施工高峰期,上水库大坝已开挖完成,已进入碾压混凝土浇筑阶段;下水库工程今年将迎来大坝截流,导截流后进行坝基开挖及大坝填筑;输水发电系统工程目前正在进行主厂房5层开挖支护,引水系统、尾水系统工程按照计划稳步推进中,满足工程进度计划要求。”中核国电漳州能源有限公司抽蓄项目部总经理池闯正说。

为做好防暑降温工作,确保施工安全与进度,该工程项目部全面落实应对高温和防暑各项保障措施,采取错峰施工、备足解暑物品等措施,为建设者的身体健康和安全施工提供了强力保障。

“持续的高温天气给现场施工带来了新的挑战;漳州能源高度重视高温天气对施工的不利影响,多措并举战高温、保安全,维持抽蓄项目建设现场热火朝天的局面。具体措施包括:实行错时施工避高温机制,及时调整施工计划,避开中午前后高温时段作业,确保现场施工作业人员安全及健康;组织各施工单位提前配备好防暑降温及防虫防蛇毒药品,以备不时之需;紧绷安全之弦,加强安全监督不放松,完善各项高温应急预案及现场处置方案;通过管理优化、资源调配等措施,在保证安全质量的前提下,稳步推进项目建设。”池闯正表示。

云霄抽蓄项目作为省重点项目总投资101.15亿元,规划建设6台30万千瓦可逆式水轮发电机组,总装机容量180万千瓦。在各级政府的大力支持下,项目征地移民工作进展顺利,已于今年6月9日圆满完成移民安置搬迁工作,打造了一个政企联动、协同解决工程建设“卡脖子”难题的典型范例。据悉,云霄抽蓄项目主体工程于2022年11月9日正式开工建设。云霄抽水蓄能电站建成投产后,可服务电网并承担电网的调峰、填谷、调频、调相及紧急事故备用等任务,保障电网运行安全和清洁能源消纳,是电网的“充电宝”“稳定器”,每年可节省系统火电煤耗约113.85万吨,减少二氧化碳排放量约247.05万吨,助力实现“双碳”目标。

“今年云霄抽蓄项目建设主线是完成集团公司、中国核电和漳州能源公司下达的各项重大目标任务,包括10月前完成地下厂房5层开挖支护,12月底前完成1-2#尾水隧洞开挖及支护。同时,主要子项工程我们还设定了一些攻坚任务,比如上水库工程争取年底前实现碾压混凝土连续浇筑,完成引水系统1#上斜井开挖,下水库开始大坝填筑,以及开始地下主厂房机电安装工作等。项目计划于2027年首台机组投产,并于2028年实现全部投产。”池闯正说道。

上篇:没有了
下篇:三比一看丨云霄:城区道路改造及排水防涝设施改造项目有序推进
分享到

© 2021 云霄乡讯
云霄县融媒体中心

↑ TOP


http://www.zzyxxw.com:8080/Img/2024/9/2024090668a4bde9c46041eca19a8ac637c33891.jpg
云霄乡讯(版权所有禁止盗链)
http://zzyxxw.com:8080/m/content/2024-08/30/002439.html
云霄乡讯电子版
