闽粤联网工程:两栖押镖队 护航巨无霸

2022年04月15日

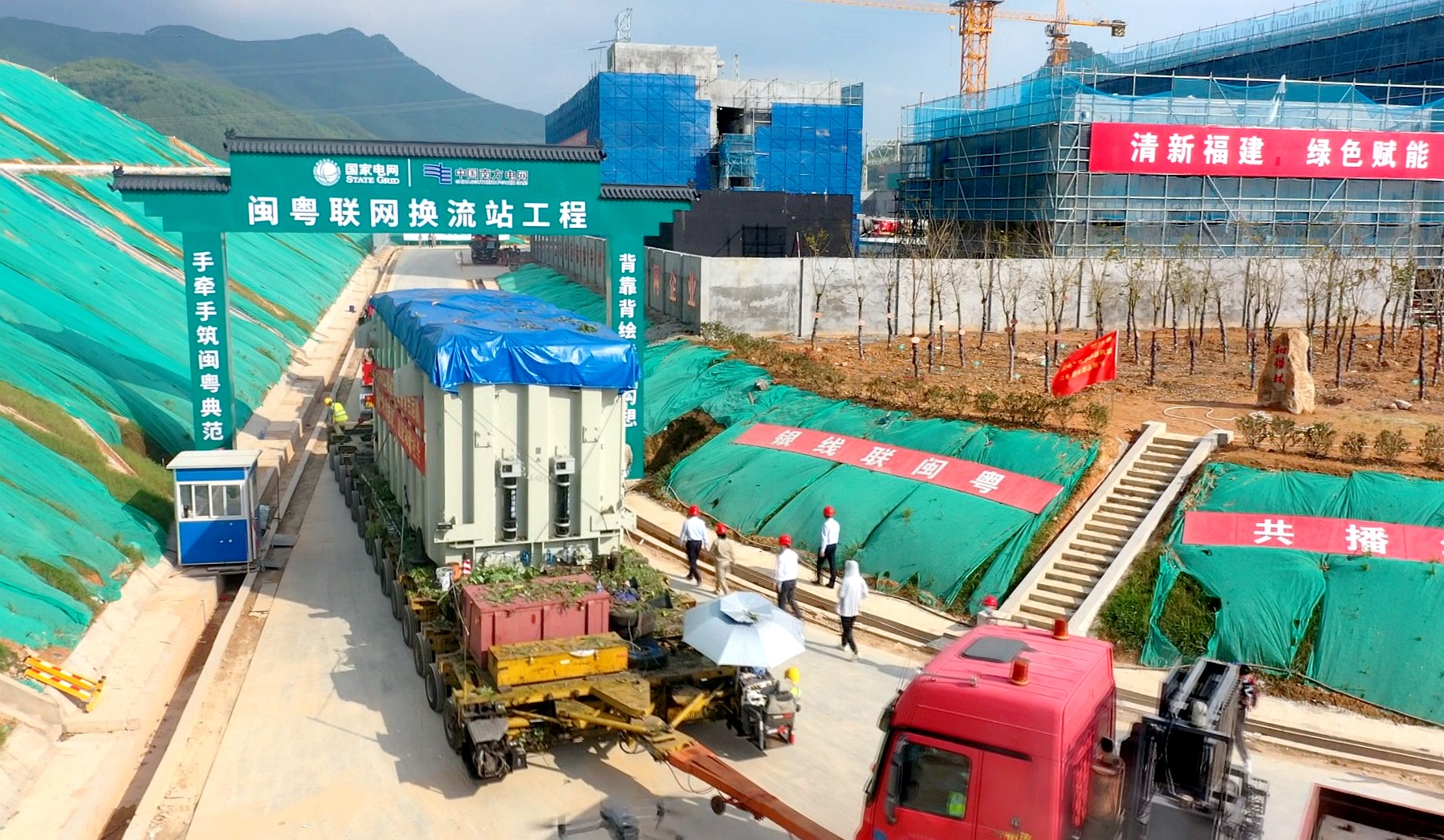

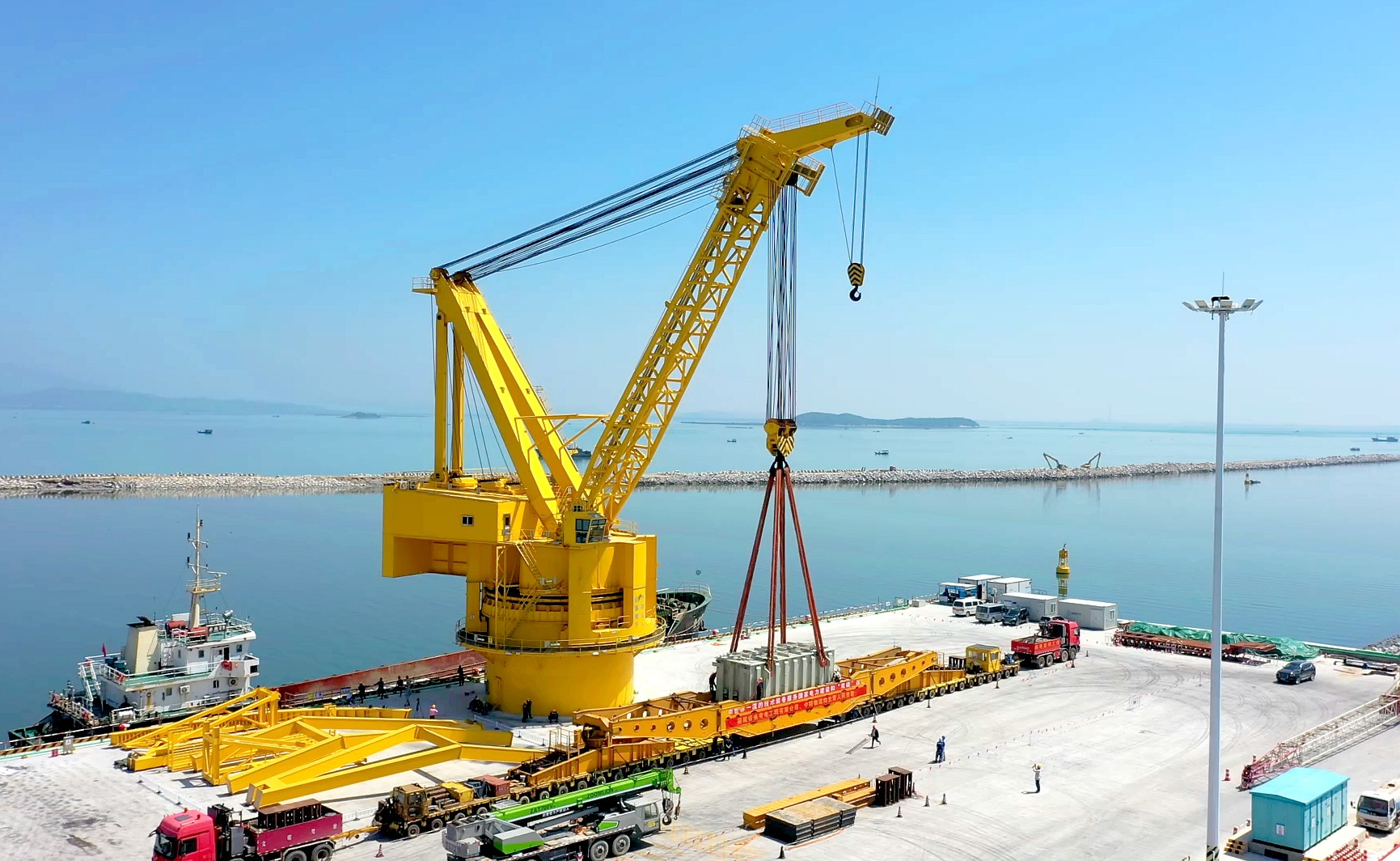

本报讯(张永明 吴敏捷 蔡江龙 方淑娟 朱淮杰)闽粤联网工程是国家电网、南方电网两网深化合作的标志性工程。闽粤联网换流站工程最核心的设备——换流变压器大件运输工作于近期正式启动,这个巨无霸通过海运历时18天近3000公里到达云霄。4月12日开始,首台换流变压器大件将通过陆运送至闽粤联网现场。

运输车组长91米、宽4.9米,共有296个轮子,运输的就是闽粤联网工程的换流变压器大件。这个“巨无霸”重达285吨,运输期间需要通过桥梁145座,加固桥涵15座,拓宽弯道11处,升高改造电力线、通讯线等237处,修剪沿线树木22公里。

“这个项目在云霄运输过程中,通过云霄的公路41.5公里,经过桥梁12座。在全程桥梁加固的过程中,我们云霄分中心派出工程人员全程跟踪,从组织到协调到方案,我们都积极参与,从运输试载开始到今天的正式营运,我们公路分中心路政、路产全程护送,很好地完成了桥梁加固、路面畅通工作。”云霄公路事业发展分中心路产安全股股长郭泽宗说。

此次运输,展现了国网福建电力在落实疫情防控工作的前提下,克服地形路况复杂、运输安全风险高等困难,加紧闽粤联网工程建设,为后续的电气安装全面铺开做好准备。

中特物流公司项目施工负责人陈楚文介绍:“我们今天这个运输工程难度一是交通、道路、桥梁的要求,需要有关部门的支持,桥梁需要加固;二是道路前期的勘探,勘探以后制定方案,通过人力,坡度太陡上不去;还有就是弯,弯的大小,拐弯的内径外径,这是技术这一块的。我们总的要装14台,工期计划到6月份。”

闽粤联网换流变压器大件运输是闽粤联网工程的重大项目需求,也是项目建设的关键节点。闽粤联网工程项目预计2022年7月交流带电调试,8月直流系统调试,10月全面建成投运。项目建成后将实现南方电网和国家电网互联互通、余缺互补、应急互备,更好地服务区域协调发展,提升电力安全保障能力。

上篇:云霄县委书记调研春茶生产
下篇:没有了
分享到

© 2021 云霄乡讯
云霄县融媒体中心

↑ TOP


http://www.zzyxxw.com:8080/Img/2022/4/20220418d26376b71b4148d79c93382f2ff16419.jpg
云霄乡讯(版权所有禁止盗链)
http://zzyxxw.com:8080/m/content/2022-04/15/000862.html
云霄乡讯电子版
