华龙一号漳州核电2号机组反应堆厂房±0.0m楼板混凝土浇筑完成

2021年10月08日

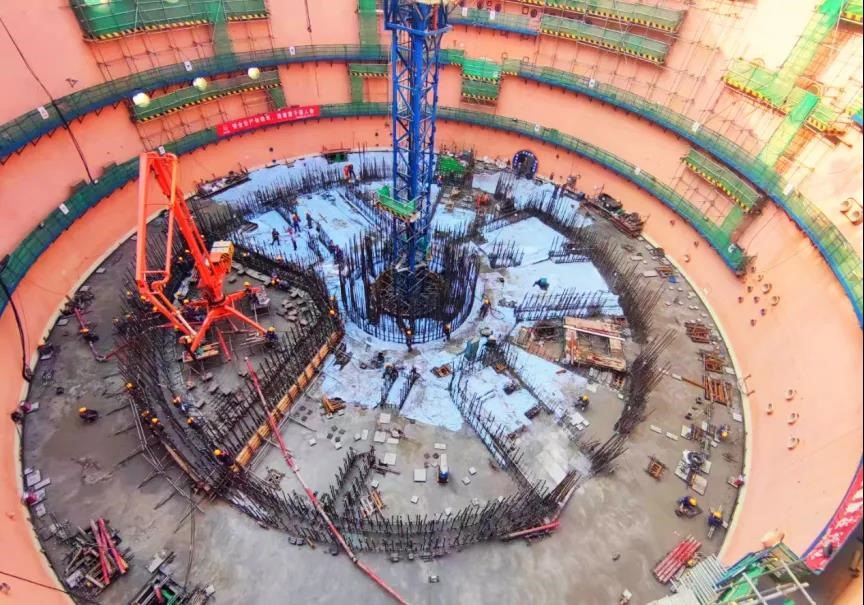

华龙一号漳州核电2号机组反应堆厂房

本报讯 1001日下午1700分,华龙一号漳州核电2号机组反应堆厂房±0.00m楼板混凝土浇筑完成,华龙一号批量化进程迈出坚实步伐,为祖国生日献上礼物。

本次混凝土浇筑共计1680m³,历时30小时44分。为加快漳州核电2号机组反应堆厂房内部结构施工,漳州核电项目管理团队积极策划,提出墙、板整体浇筑施工方案,即在-3.32m楼板施工完成后,立即将安装箱位置-3.32m~0.0m墙体施工完成,然后将-3.32m~0.0m剩余墙体与±0.00m楼板整体施工、浇筑。经各参建单位共同努力、精心组织,该方案顺利实施,混凝土浇筑工作安全、快速、高质量完成。

漳州核电2号机组反应堆厂房±0.00m楼板成功浇筑,为后续内部结构非能动堆腔注水箱模块安装奠定了基础,助推华龙一号批量化建设与连续施工。

(来源:中核国电漳州能源有限公司)
